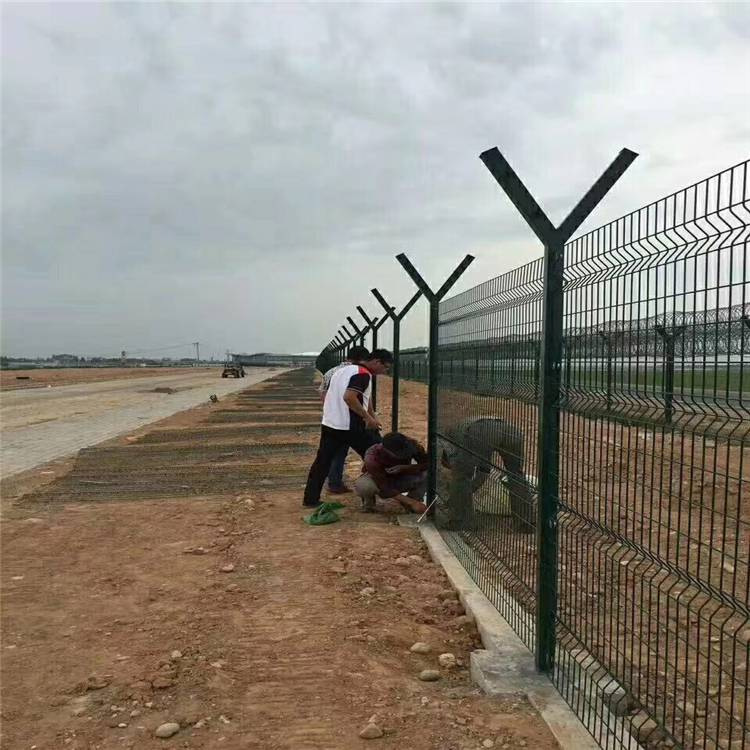

民用机场钢筋网围界的立柱基座规格下部为700×900×300mm,上部为500×500×800mm,埋地深度110cm,采用C30砼现浇筑,斜撑规格为∠50×32mm热镀锌角钢,基座采用C20砼现浇。地梁为C20砼浇筑,厚30cm。地梁主筋为4Φ12,箍筋为Φ6@200。

级配碎石基础底土基压实度不小于(重型击实法)。
施工方法
(1) 测量放线
对业主提供的测量交底桩进行复核,复核结果经现场监理检核认可后方可使用。并按照施工需要加密导线点的控制网。为确保控制网的可造性,将根据现场条件把控制点都选定在施工作业范围外的**物体上,做到各控制点通视性良好,符合施工需要,控制点选定后经过实测和导线闭合把整个工程范围内的控制点坐标定下来。

(2) 沟槽的开挖、支护和排水
土方开挖前,应首先查明地下水位、土质及地下现有管道、构筑物等情况,然后根据实际情况制订土方开挖、调运方案及是否需要采取沟槽降水、支撑等安全措施等。
本工程开挖深度不大,根据土质、地下水位、地下及地上构筑物以及施工环境等情况进行沟槽施工。沟槽的开挖采用直槽的形式,人机结合。挖掘机械采用拟采用反铲挖掘机开挖,运输土方机械利用15m3 的自卸汽车。沟槽开挖前**行测量放样,放出沟槽中心线,按中心线用白粉划出。
开挖采用分段进行。挖掘机挖土用水准仪控制标高,防止沟槽超挖或扰动基底,当挖至距槽底20㎝时,采用人工挖土,修整槽底,经验槽合格后(重型击实试验检测压实度,不小于.地基承载力不小于120KPa),立即进行基础施工。
当沟槽底压实度,地基承载力达不到设计要求时,采用换填50cm厚级配砂垫层(沉沙法压实)处理,同时,应对围界穿越部位的明(暗)塘进行处理。

(3)模板工程
本工程地梁、基座采用组合钢模板。模板工程施工根据该工程结构的设计以及模板规格、支承结构,绘制出配模图,模板技术员根据配模图在施工作业面指导操作。
(4)混凝土浇筑
浇筑前,应将模板内杂物清理干净,并浇水湿润。
插入式振动器应快插慢拔,插点应均匀排列。
混凝土分层浇灌时,每层混凝土厚度应不超过振动棒的倍,在振捣上一层时,应插入下一层中5cm左右,以消除两层接缝,同时在振捣上一层混凝土时,要在下层初凝之前进行。

混凝土振捣密实后,表面应用木抹子搓平。按规范要求留置试块。
混凝土的养护:已浇筑完的混凝土,应在12h左右覆盖和浇水,一般养护不少于7昼夜。
(5)土方回填:回填土压实度不小于(重型击实法),若达不到要求,采用换填50cm厚级配砂垫层(沉砂法压实)
